短短24小时
惊心动魄 紧张有序
热火朝天 令人难忘
九三学社四川省直工委川开支社主委、川开电气有限公司(以下简称川开电气)董事长李军率领突击队,不眠不休,抢工突围,保质保量完成了雷神山医院配电设备的设计、生产、运输、安装,创造了如此规模医院全套配电设备设计生产、安装调试、投入使用的速度奇迹!

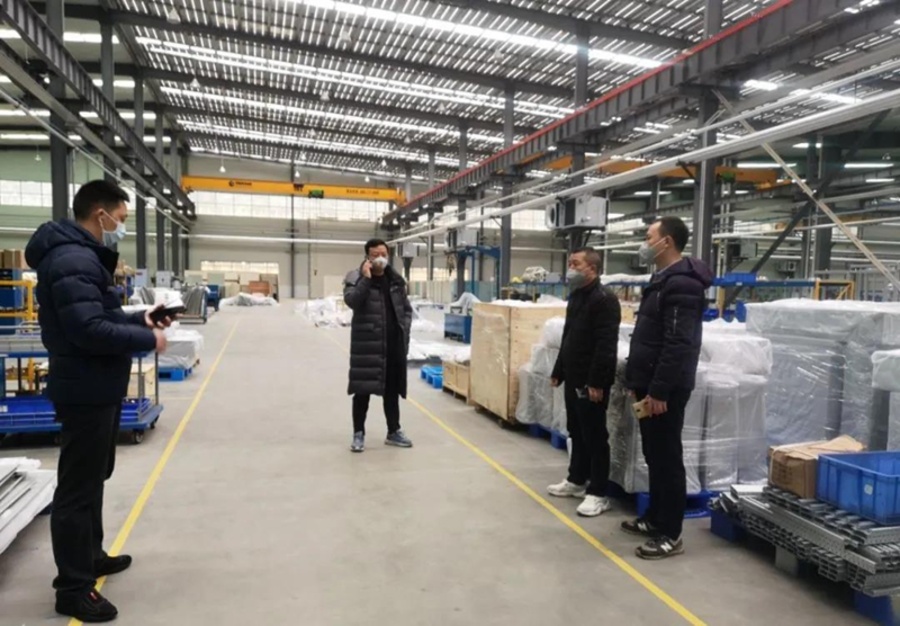

李军(右1)紧急安排部署中
新冠肺炎疫情突发,1月30日,李军按照政府的要求,通知川开电气全体员工,春节复工时间延至2月1日。
谁知31日中午12:00,李军接到中建三局的紧急请求。中建三局承建武汉雷神山医院,急需川开电气紧急生产、运输全套医院配电设备,并要求2月2日送到雷神山医院并安装到位!
换作平时,这可是花1个月才能完工的项目!
李军迅速地默算了一下:成都到武汉1430公里,扣除16小时的物流运输时间,全套医院配电设备的设计—生产—调试一检验一装箱,只有短短的28小时!
疫情就是命令,保供电就是责任!
李军立即发出集结令,迅速组建“雷神山项目领导小组”并担任组长,九三学社社员、川开电气总经理邢志刚担任副组长。
他们通过网络、电话,快速制订项目方案,并立即部署实施。
50余人的“雷神山项目突击队”迅即成立。包括电气技术、生产、供应链、设备、质检、售后、后勤等在内的突击队员接到命令,立即从各自家中赶赴公司。
13:30,雷神山项目突击队”的全体成员集结完毕。
李军发出战斗动员:“今天,公司接受了武汉雷神山医院配电设备紧急增援项目,要求2月2号货到现场!国难当头,我们川开电气定当全心全力!全体突击队员现在起正式接受这个光荣而又艰巨的任务。面对国家的召唤,我们召之即来,来之能战,此时此刻,我们和武汉在一起!”
1月31日 13:40
“雷神山项目”正式启动。李军将突击队分成7个战斗小组,按照项目方案,立即分头投入战斗。
1月31日 14:00
技术突击小组:与中建三局现场施工单位反复沟通,获取数据,优化并确认设计方案,确认现场各项细节要求。调用PLM图库,快速转化并发布生产图纸。
1月31日 14:30

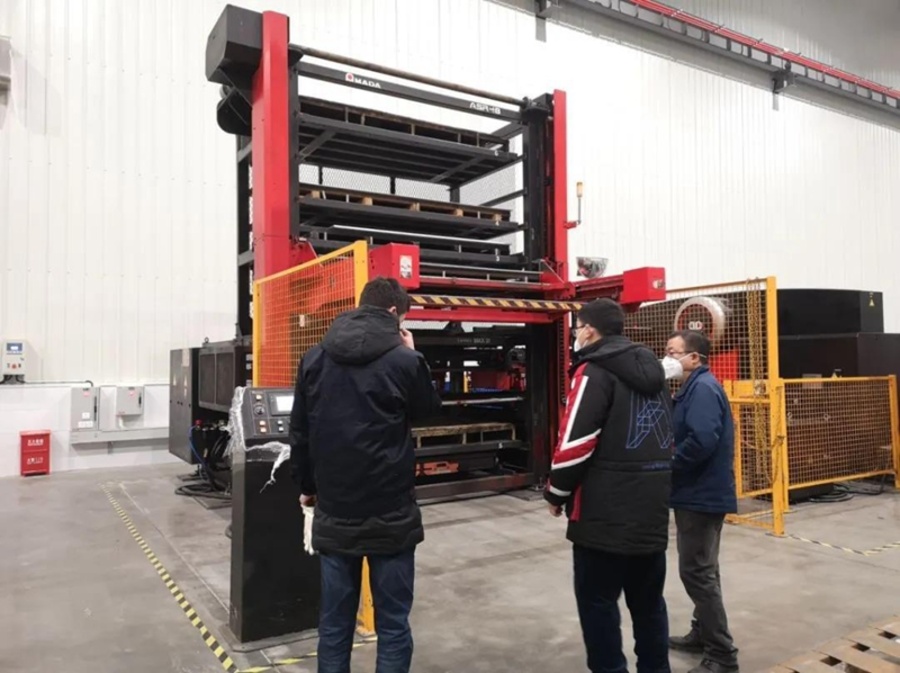

设备突击小组:检查生产设备设施,确保能源供给和生产设备正常运行。
1月31日 15:00

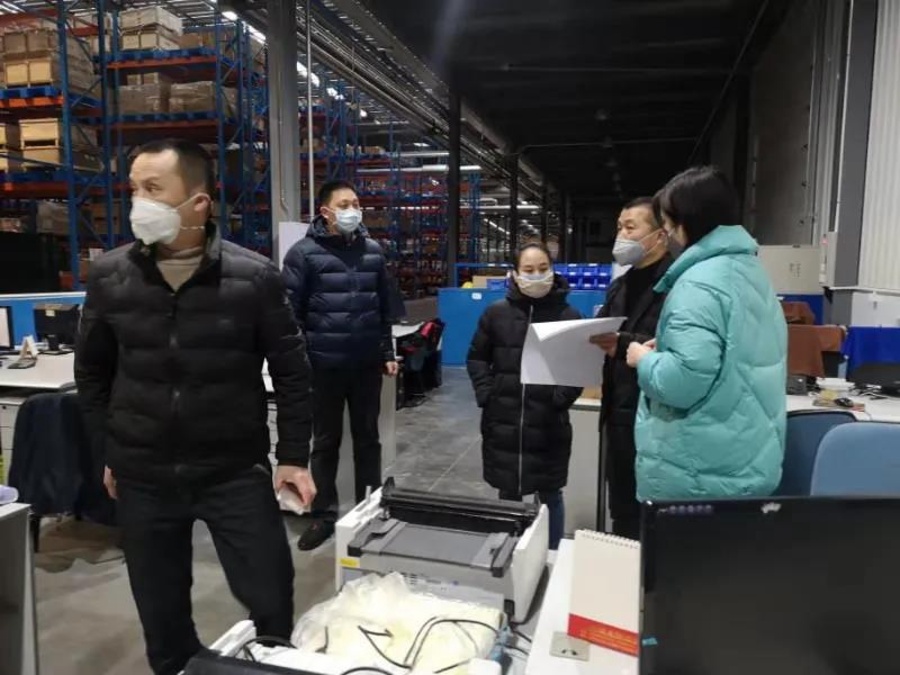

供应链突击小组:核实库存元件,全力调配物资,快速寻找物流资源,确保生产完工后第一时间装车发运。
1月31日 15:30

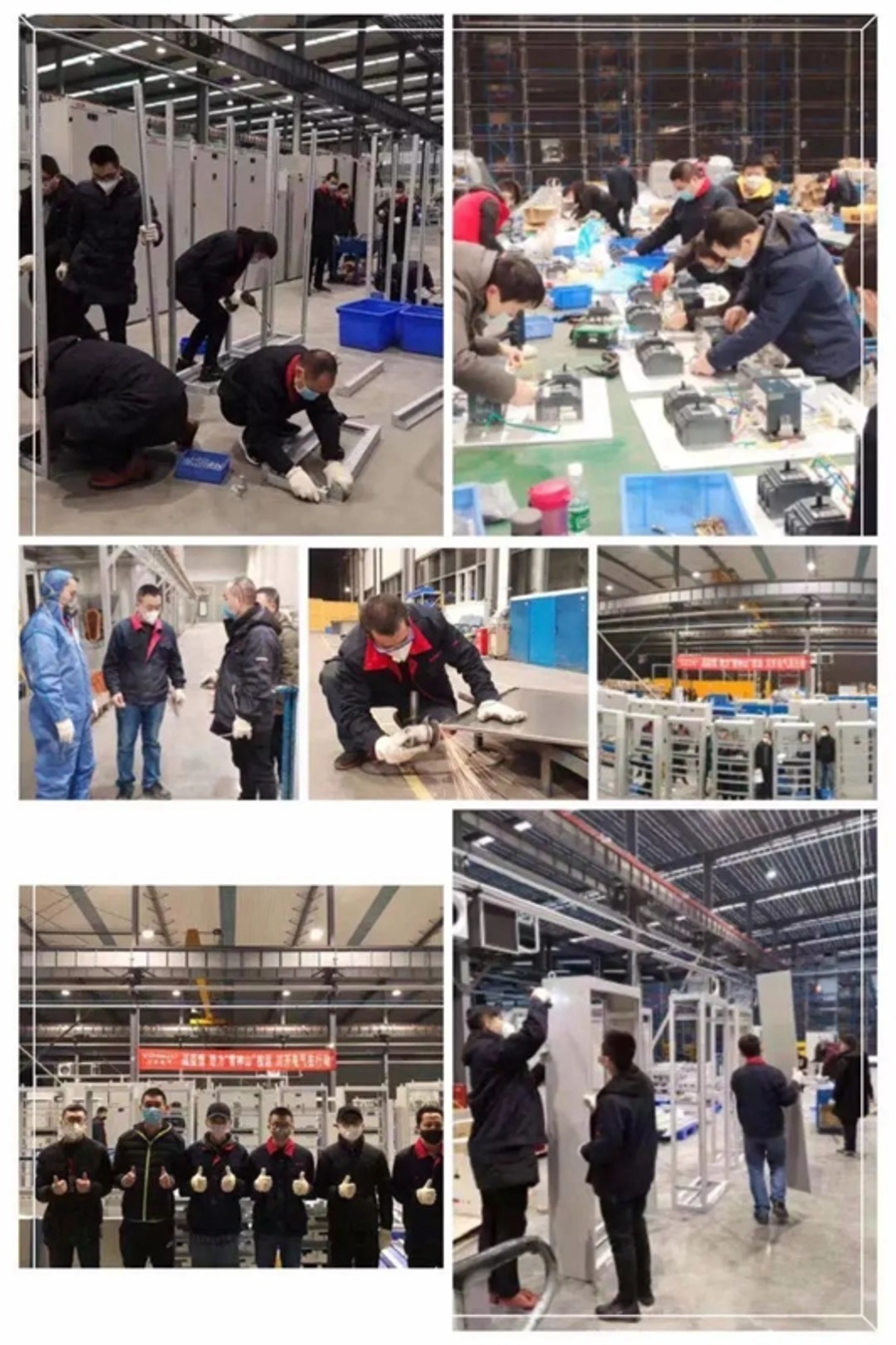

生产突击小组:分工序,按流程,照图纸,配材料,有条不紊,紧张有序、保质保量进行配电设备的通宵生产。
1月31日 16:30
保障突击小组:快速采买食品、牛奶、矿泉水等物资,运至现场,并做现场防护物资和措施准备。
2月1日 2:30
质检突击小组:通宵作战,一丝不苟,严格按照标准、规范及图纸,完工一台测试一台,逐项调试记录,确保所有产品合格出厂。
2月1日 12:00

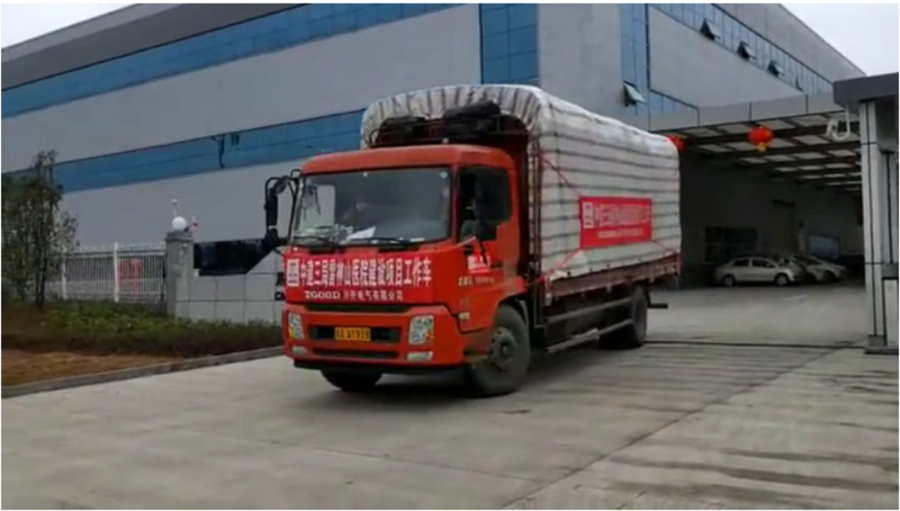

集结令发出后的第24个小时,经过严格的出厂检验,所有设备生产完成,有序装车,稳妥防护,在突击队员的护送下,顺利出发!
2月1日 16:00
售后突击小组:逆行出征!提前抵达武汉雷神山现场,等待设备运抵雷神山医院。

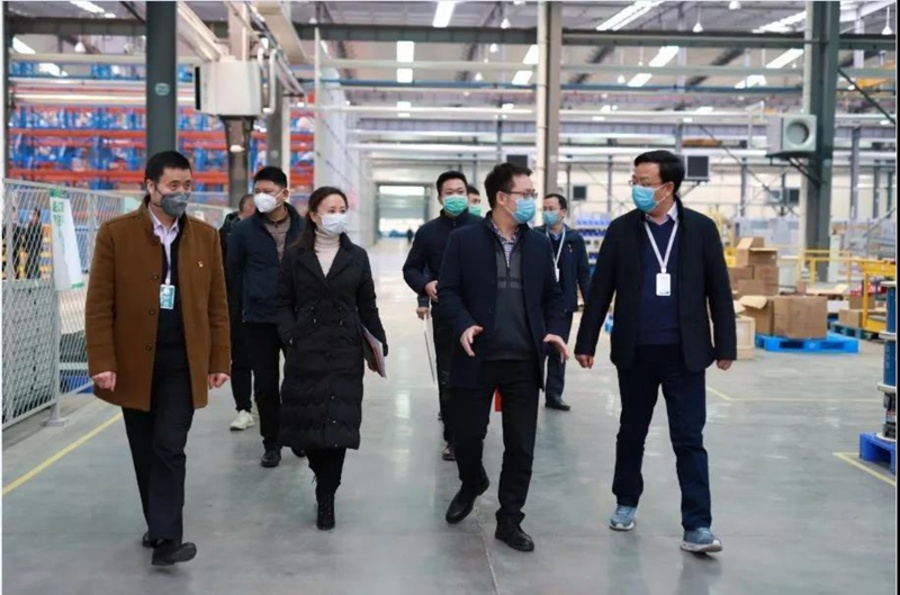

他们在中建三局的协作下,立即进入现场了解整体施工进度,提前设计确定安装方案、调试方案,为配电设备安装和调试一次性成功做好万全准备,确保全套设备安全、稳定、可靠供电运行,确保“雷神山项目”胜利完成。
24小时紧急增援!
24小时完成紧急生产调试!
16小时运输安装!
四川九三人为武汉人民打赢这场抗击疫情阻击战、总体战,
与时间赛跑,为生命奋战!
在他们身上折射出的,
是企业家实业报国的使命担当!
是九三人矢志不渝的爱国初心!
